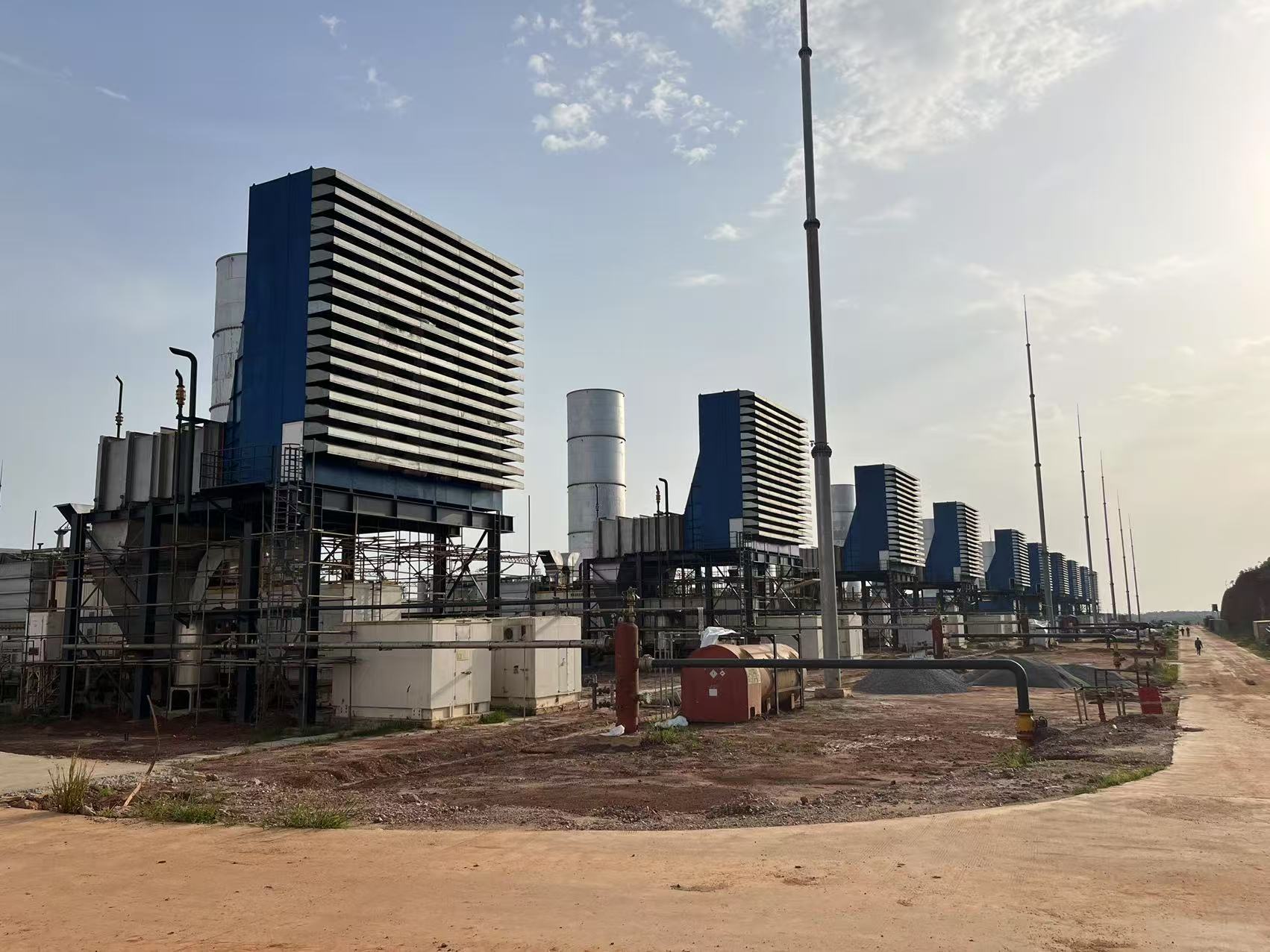

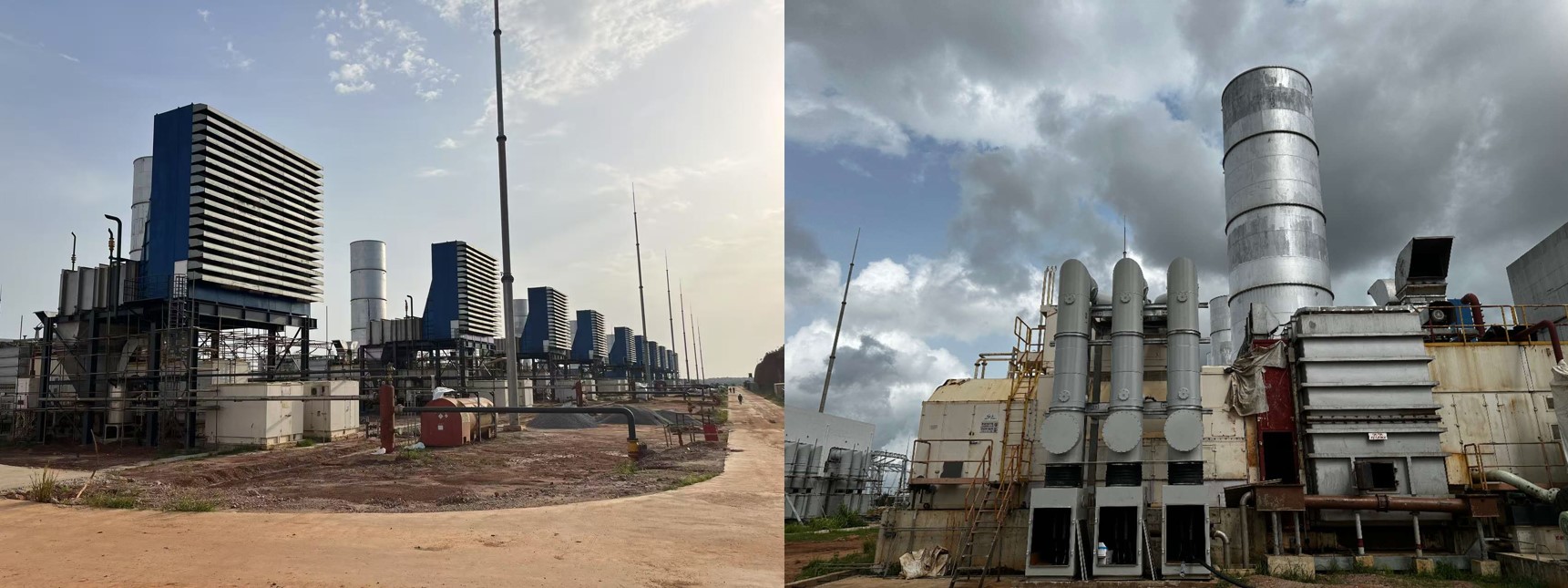

在燃机3号机整机安装顺利竣工的余热未消之际,Ajebandele的建设者们乘胜追击,聚焦4号燃机的安装工作。历经一个多月的艰苦奋战,4号燃机现已圆满完成整机安装,正式达到调试条件,为项目的稳步推进再添浓墨重彩的一笔。
把控安装细节,严守质量标准。安装细节是确保燃机正常运行的关键,任何一个小疏忽都可能引发严重后果。在4号燃机的安装过程中,项目团队成员分工明确,安装人员精确连接各零部件,合理布局润滑油管线、冷却水管线等。与此同时,安装后还对已完工工作按照技术规范逐一自检,严把质量关。
升级两大系统,提升运行效能。为进一步提升4号燃机的性能,项目团队对天然气系统和冷却水系统进行了优化升级。在天然气系统方面,通过统一管道规格、优化阀门设置,实现了天然气供应的稳定和高效,使燃气输送更加“整齐划一”。而在冷却水系统上,采用了新型散热材料和优化的管道布局,散热效率提高显著,确保燃机发电机在运行过程中能保持良好的温度状态,为设备的长期稳定运行创造了有利条件。
不惧挑战。目前,项目所在地Ajebandele处雨季阶段,天气变化是另一大挑战。4号燃机的中心调整过程中,温差大成为了摆在团队面前的一道难题。较大的昼夜温差会导致设备零部件热胀冷缩程度不一,从而影响中心定位的准确性。为了解决这一问题,项目团队决定采取“夜班作业调整”的策略。夜晚气温相对稳定,极大地减少了温差对设备的影响。最终,技术人员凭借过硬的技术实力和丰富的安装调试经验,成功克服了这一技术难关,确保了燃机中心调整工作符合技术规范要求。
目前,项目正按照既定计划稳步推进,后续将集中精力开展5-10号燃机的整机安装工作。项目团队表示,将继续保持严谨的工作态度和高昂的斗志,确保安装调试工作顺利进行,为项目早日投入使用贡献全部力量。
